演講人:龔明
項目背景
2018年7月,由煤熱院設計的最大規模的城市燃?xì)猸h(huán)線管道
——六環路天然氣工程中最后成環的西六環中段項目,已經完成設計工作,進入施工階段。

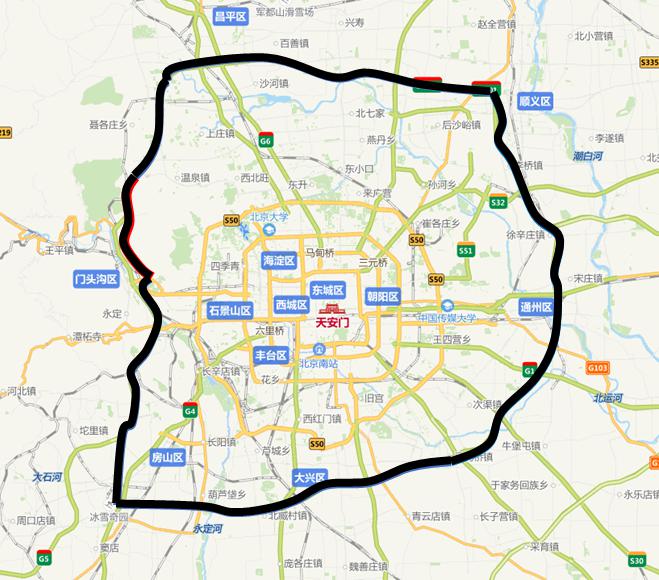

西六環中段天然氣工程是六環路天然氣管線的最后一段,該工程的完工將意味著六環路天然氣管線全線成環貫通。建成后總長度200km,年供氣量200億立方米,管徑DN1000,設計壓力4.0MPa。
從2000年開始的前期可研、規劃工作,到2005年開工建設,歷時14年建設。目前最后成環的西六環中段項目的12.9km正在緊張施工。
本項目節點:穿越西山林場(國家級試驗林場)
難點:非開挖穿越
穿越方式的比選
穿越西山林場段的地質條件為山體硬巖。
各非開挖穿越方式在本項目的局限性與對比:
1.暗挖(鉆爆法)
火工品的使用限制
斷面大,出渣多,工期長
2.頂管
地質條件限制
頂管長度過長
3.定向鉆
地質條件限制
拖管場地不足
4.掘進機
煙塵大,施工環境惡劣
斷面大,出渣多,工期長
最終確定盾構方式的原因:
施工安全
斷面小,出渣少,工期短
作業環境友好
盾構的基本原理

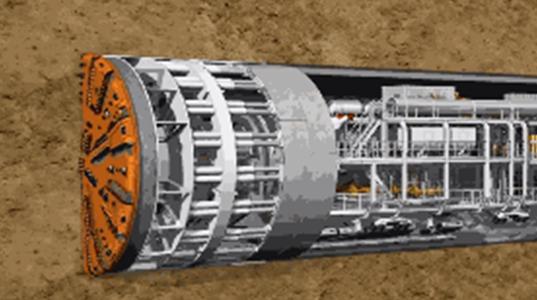

盾構法是暗挖法施工中的一種全機械化施工方法。盾構機械在地中推進,通過盾構外殼和管片支承四周?chē)鷰r防止發生坍塌,用切削裝置進行土體開挖并運出洞外,靠千斤頂在后部加壓頂進,拼裝預制混凝土管片,形成隧道結構的一種機械化施工方法。
盾構的應用
本項目為北京燃?xì)饧瘓F(tuán)首次采用盾構方式施工,西六環中段沿線穿跨越非常復雜。其中,最重要的節點工程為穿越西山林場隧道段。經過煤熱院大量的前期設計準備工作,與建設單位、相關專家、施工單位及盾構設備廠家充分溝通與配合,其北隧道采用復合式盾構設計。

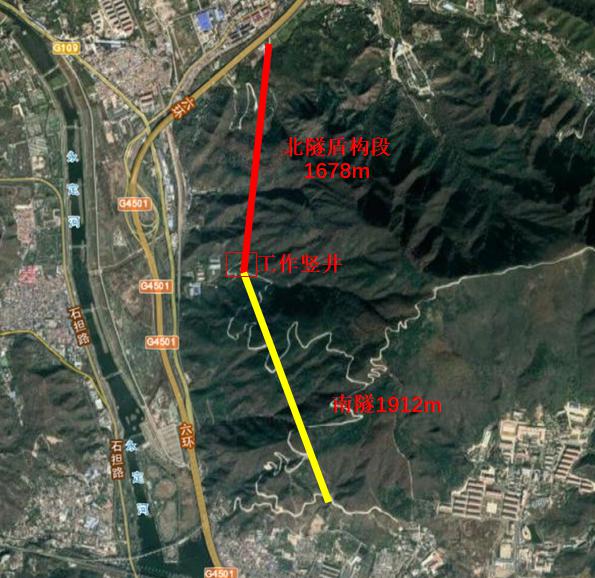

西山林場穿越段為山體硬巖地質,盾構隧道長度1678m,隧道內徑3500mm、外徑4100mm,南北洞口地面高差37m,北洞口采用明洞形式(長13m),南洞口采用豎井方式(深24m,作為盾構機檢修、接收用),平面緩和曲線長度148m、轉彎半徑240m。盾構隧道內管道安裝采用填埋方式。
本項目是煤熱院在燃?xì)忭?xiàng)目中首次采用盾構設計的工程,也是北京燃?xì)饧瘓F(tuán)首次采用盾構方式施工的工程,對燃?xì)庠O(shè)計工作具有重要意義。
